جهش روزافزون در پردازشهای لبه (Edge Computing) و بارهای کاری متراکم هوش مصنوعی (AI)، نیاز به توسعه سریع زیرساختهای فناوری اطلاعات را به شدت افزایش داده است. دیتاسنترهای کانتینری و ماژولار به عنوان یک رویکرد مقیاسپذیر و سریع، پاسخگوی این نیاز حیاتی در صنایع هستند.
با ورود به عصر محاسبات متراکم، تقاضا برای چگالی توان از ۳ کیلووات به ۱۰ الی ۳۰ کیلووات بر رک افزایش یافته است. این جهش عظیم در تراکم انرژی، زمانی که در ابعاد کاملاً بسته یک کانتینر ۲۰ یا ۴۰ فوت ایزو پیادهسازی میشود، معماریهای سنتی توزیع توان را ناکارآمد میسازد.

مهمترین محدودیت در طراحی زیرساخت دیتاسنتر کانتینری، تخصیص بهینه فضا است. تفاوت در ظرفیت فیزیکی کانتینرهای ۲۰ و ۴۰ فوت، استراتژی چیدمان تجهیزات قدرت، سرمایش و IT را مستقیماً به مهندسان دیکته میکند.

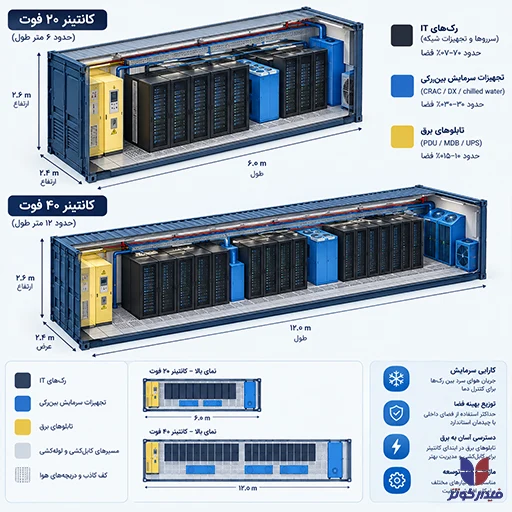

کانتینرهای ۲۰ فوت عمدتاً برای پیادهسازی در سایتهای لبه شبکه استفاده میشوند و با محدودیت شدید هندسی روبرو هستند. این سازهها معمولاً توانایی جای دادن تنها ۴ الی ۶ رک پردازشی فشرده را دارند. استقرار پنلهای اصلی برق، سیستمهای تغذیه مداوم (UPS)، بانک باتری و سیستمهای خنککننده درونردیفی در کنار رکها، نیازمند معماری فوقفشرده (Ultra-compact) است تا حریم عملیاتی راهروها جهت تعمیرات دورهای و ایمنی پرسنل نقض نشود.
کانتینرهای ۴۰ فوت طول کافی برای جداسازی فیزیکی بخشهای مختلف را در اختیار مهندسان قرار میدهند. در این معماری، تفکیک اتاق توزیع توان (Electrical Room) از راهروهای سرد و گرم سرورها امکانپذیر است. این تفکیک فضایی، امکان استقرار ۱۰ تا ۱۴ رک استاندارد را در یک محیط ایزولهتر از نظر حرارتی فراهم میآورد.
جداسازی اتاق برق، چالش انتقال حرارت تابلوها به سرورها را حل میکند، اما نیازمند محاسبه دقیق و مدیریت افت ولتاژ در طول مسیر کابلکشی است.
جدول تحلیلی زیر نشان میدهد که انتخاب ظرفیت هندسی کانتینر چگونه بر استراتژی معماری الکتریکال تاثیر میگذارد:
| شاخص ارزیابی | کانتینر ۲۰ فوت ایزو | کانتینر ۴۰ فوت ایزو |
|---|---|---|
| ظرفیت معمول رکهای IT | ۴ تا ۶ رک فشرده | ۱۰ تا ۱۴ رک استاندارد |
| امکان ایزولاسیون اتاق برق | خیر (نیازمند معماری All-in-One) | بله (از طریق پارتیشنبندی داخلی) |
| چالش اصلی جانمایی | تداخل حرارتی شدید قطعات الکتریکال و سرورها | مدیریت طول مسیر توزیع و افت ولتاژ |

طراحی تابلو برق صنعتی دیتاسنتر در یک کانتینر تمامفلزی حساسیت مهندسی بالایی میطلبد. محدودیت عرض راهروهای نگهداری (Maintenance Gangway) باعث میشود اپراتورها در فاصله بسیار نزدیکی با تجهیزات کلیدزنی قرار گیرند. این مسئله، مهار انفجار قوس الکتریکی (Arc Flash) را به یک اولویت جانی تبدیل میکند.
مطابق نسخه ۲۰۲۰ این استاندارد، تابلوهای توزیع توان در محیطهای بسته باید حتماً از نوع تاییدشده (Type Tested) باشند. تایید ظرفیت تحمل جریان اتصال کوتاه ایستادگی (Icw) و انجام دقیق تستهای افزایش دما در این سازهها بسیار ضروری است.
فضای بسته کانتینر ظرفیت دفع حرارت محدودی دارد و انباشت گرما میتواند به سرعت عایقبندی قطعات را دچار فروپاشی کند. تطابق با این استاندارد، عملکرد پایدار تابلو را در شرایط سخت دمایی تضمین میکند.
در راهروهای باریک دیتاسنتر کانتینری، رعایت فواصل ایمن آرک فلش چالشبرانگیز است. به کارگیری تابلوهای دارای تفکیک Form 4 یک ضرورت فنی غیرقابل اغماض است. در ساختار Form 4، محفظه باسبارها، تجهیزات کلیدزنی و ترمینالهای خروجی کاملاً از یکدیگر ایزوله هستند.
این معماری خطر گسترش اتصال کوتاه را به دام انداخته و به شدت محدود میکند. این سطح از تفکیک اگرچه ابعاد فیزیکی تابلو را افزایش میدهد، اما برای حفظ جان اپراتورها در هنگام تعمیرات حیاتی است.

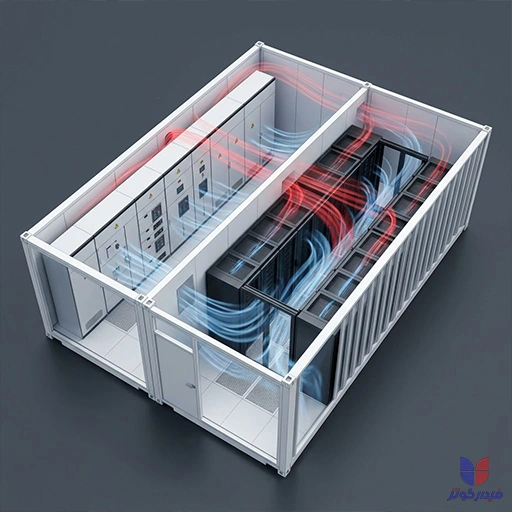

توزیع انرژی با چگالی بالا در مسیرهای باریک کانتینر نیازمند انتخاب مهندسی دقیقی برای بستر انتقال است. کابلهای قدرت جریانبالا حجم عظیمی از فضای زیر کف کاذب (Raised Floor) را اشغال کرده و شعاع خمش بزرگ آنها مانع جدی برای عبور جریان هوای سرد محسوب میشود.
استفاده از سیستمهای باسبار ترانک (Busbar Trunking) فشرده هوایی، جایگزین بسیار برتری است که فضای کمتری اشغال میکند، انسداد مسیر هوا را برطرف میسازد و امکان انشعابگیری سریع و بدون قطعی را فراهم میآورد.
جدول زیر مقایسه تحلیلی بین این دو روش در محیط کانتینری را ارائه میدهد:
| پارامتر مهندسی | سیستم باسبار ترانک فشرده | شبکه کابلکشی مسی سنتی |
|---|---|---|
| اشغال فضا و شعاع خمش | بسیار بهینه (عدم نیاز به شعاع خمش) | اشغالکننده شدید فضا در کفهای کمعمق |
| تاثیر بر دینامیک جریان هوا | عدم انسداد مسیر حیاتی هوای سرد | ایجاد خفگی حرارتی در زیر کف کاذب |
| مقیاسپذیری و انعطاف | امکان افزودن Box انشعاب بدون خاموشی | نیازمند قطع سیستم برای هر انشعاب جدید |
| عملکرد حرارتی | اتلاف اهمی کمتر به دلیل تبادل بالا | ریسک انباشت حرارتی در دستهبندی فشرده |
سیستمهای تامین برق بدون وقفه (UPS) و بانکهای باتری سنتی سرب-اسید (VRLA)، وزن استاتیک بسیار بالایی را به شاسی سازه کانتینر تحمیل میکنند و فضای فیزیکی زیادی اشغال میکنند. جایگزینی این سیستمها با باتریهای لیتیوم-یون (Li-ion) به طور محسوسی بار مرده کف را کاهش داده و فضای گرانبهای درون کانتینر را برای استقرار رکهای پردازشی بیشتر آزاد میکند.

محفظه کانتینر ایزو تماماً از فولاد ساخته شده است. وقوع خطای فاز به بدنه در چنین محیطی نه تنها خطر برقگرفتگی شدیدی برای پرسنل دارد، بلکه تجهیزات حساس الکترونیکی (IT) را نیز در معرض تداخلات مخرب فرکانس بالا قرار میدهد.
تصور اینکه بدنه فلزی کانتینر به تنهایی یک اتصال زمین ایمن را فراهم میکند، اشتباهی پرخطر است. بر اساس استاندارد IEEE 1100 (Emerald Book)، اجرای یک شبکه مرجع سیگنال (SRG) و همبندی دقیق تمامی تجهیزات برای جلوگیری از ایجاد حلقههای زمین (Ground Loops) کاملاً الزامی است.
این همبندی یکپارچه، اختلاف پتانسیل مخرب بین بدنه کانتینر، رکها و قطعات شبکه را به حداقل رسانده و در زمان وقوع اتصالی یا اصابت صاعقه، ایمنی تجهیزات را تضمین میکند.
مطابق قواعد استاندارد IEC 60364-4-41، توزیع توان در داخل کانتینر باید مبتنی بر سیستم پنجسیمه مستقل TN-S باشد. در این شبکه، هادی نول و هادی حفاظتی در کل سیستم جدا هستند تا مسیر ایمنی برای برگشت جریان خطا فراهم شود.
در پروژههای استراتژیک نظامی یا صنعتی حیاتی، مهندسان ممکن است از شبکه ایزوله IT بهره گیرند که نیازمند نصب سیستمهای پیشرفته مانیتورینگ عایقی (IMD) برای حفظ پایداری سیستم در صورت بروز خطای اول به بدنه است.
چکلیست پیادهسازی سیستم زمین ایمن در کانتینر:
تجهیزات توزیع برق نظیر ترانسفورماتورها، اینورترهای UPS و پنلهای کلیدزنی به دلیل تلفات اهمی و سوئیچینگ، منابع اصلی تولید گرما به شمار میروند. مدیریت این گرما در محیط بسته کانتینر چالشبرانگیز است. دستورالعمل ASHRAE TC 9.9 (ویرایش ۲۰۲۱) الزامات سختگیرانهای برای مدیریت شرایط محیطی دیتاسنترها وضع کرده است.
طراحی کانتینر باید به گونهای باشد که حرارت اتلافی تابلوهای برق، با جریان هوای سرد ورودی به سرورها ترکیب نشود. نقض کلاسهای دمایی مجاز (مانند کلاسهای A1 تا A4) موجب افت شدید راندمان سیستم سرمایشی شده و شاخص مصرف انرژی دیتاسنتر (PUE) را به طرز چشمگیری افزایش میدهد.

توسعه موفق یک دیتاسنتر کانتینری نیازمند تصمیمگیری یکپارچه بر اساس پارامترهای فنی، فضایی و استانداردهای بینالمللی است:
انتقال زیرساختهای پردازشی به کانتینرهای ۲۰ و ۴۰ فوت، نیازمند بازطراحی کامل معماری الکتریکال و ترمودینامیکی است. محدودیتهای شدید فضایی در این سازهها، استفاده از راهکارهای سنتی نظیر کابلکشی قطور زیر کف کاذب یا تابلوهای برق یکپارچه را پرخطر و ناکارآمد میسازد.
موفقیت در پیادهسازی دیتاسنترهای ماژولار در گرو ایجاد تعادل میان چگالی توان و ایمنی است. جایگزینی کابلها با باسبار ترانک، استفاده از باتریهای لیتیوم-یون بر اساس NFPA 855، و الزام به تابلوهای تفکیکشده (Form 4) بر مبنای IEC 61439، راهکارهایی هستند که تابآوری سیستم را تضمین میکنند.
اتخاذ تصمیمات درست مهندسی در مرحله طراحی، هزینههای پنهان و ریسکهای عملیاتی را به حداقل میرساند و پایداری الکتریکی و مدیریت حرارتی مناسب را بر اساس استانداردهای جهانی پوشش میدهد.
