هزینه ساخت مرکز داده کانتینری در سال ۲۰۲۶: تحلیل جامع CapEx، OpEx و معماری AI-Native

  • فیدار کوثر
  • 1405/5/14
برآورد دقیق هزینه راه‌اندازی دیتاسنتر کانتینری
هزینه ساخت مرکز داده کانتینری در سال ۲۰۲۶: تحلیل جامع CapEx، OpEx و معماری AI-Native

۱. تحلیل اقتصاد زیرساخت: تعاریف و مبانی بنچمارک هزینه در سال ۲۰۲۶

۱.۱. تعریف تخصصی مرکز داده کانتینری و معماری ماژولار

مرکز داده کانتینری (Containerized Data Center) یک زیرساخت یکپارچه، پیش‌ساخته و ماژولار است که تمامی اجزای حیاتی رایانشی، الکتریکی، مکانیکی و امنیتی را در یک محفظه استاندارد ایزو تعبیه کرده و امکان استقرار سریع توان رایانشی را فراهم می‌سازد. این سازه‌ها بر اساس استانداردهای ساخت کارخانه‌ای تولید شده و تمامی تست‌های عملکردی یکپارچه (FAT) را پیش از حمل به سایت مقصد پشت سر می‌گذارند.

تغییر پارادایم پردازشی و ظهور بارهای کاری فوق متراکم، نیاز به استقرار سریع ظرفیت‌های رایانشی را به یک الزام استراتژیک تبدیل کرده است. مرکز داده کانتینری با حذف ابهامات ساخت‌وساز عمرانی، قابلیت مقیاس‌پذیری گام‌به‌گام (Pay-as-you-grow) را برای مدیران زیرساخت فراهم می‌کند. استفاده از معماری پیش‌ساخته در سال ۲۰۲۶ سهم بازار زیرساخت‌های رایانشی را دستخوش تحول کرده است.

این کانتینرها در ابعاد استاندارد ۲۰ و ۴۰ فوت یا ابعاد سفارشی غیر استاندارد تولید شده و به صورت تمام‌عیار در برابر نفوذ رطوبت، گردوغبار و زلزله ایزوله می‌شوند.



۱.۲. تغییر پارادایم ارزش‌گذاری: از مترمربع به مگاوات (MW)

ارزش‌گذاری هزینه‌ای مراکز داده بر پایه مگاوات (MW)، متدولوژی استانداردی است که به جای مساحت فیزیکی بنا، میزان ظرفیت توان الکتریکی قابل تحویل به تجهیزات پردازشی را ملاک محاسبات مالی قرار می‌دهد. دلیل این تغییر متدولوژی، افزایش خیره‌کننده تراکم توان در هر رک سرور و عدم تناسب مساحت بنا با میزان سرمایه‌گذاری تاسیساتی است.

بر اساس بنچمارک‌های مالی سال ۲۰۲۶، میانگین هزینه ساخت مراکز داده سنتی ثابت به حدود ۱۱.۳ میلیون دلار به ازای هر مگاوات توان مصرفی رسیده است. در مقابل، مرکز داده کانتینری استاندارد هزینه‌ای بین ۸ تا ۱۴ میلیون دلار به ازای هر مگاوات را ثبت می‌کند که بازه کاملاً رقابتی‌تری ارائه می‌دهد. چنانچه زیرساخت ماژولار برای بارهای کاری هوش مصنوعی و پردازش‌های سنگین (HPC) بهینه‌سازی شود، هزینه احداث به دلیل الزامات خنک‌کاری مایع و توزیع توان فشار قوی، به ۲۰ تا ۳۰ میلیون دلار به ازای هر مگاوات افزایش می‌یابد.



۱.۳. پیش‌ران‌های اصلی رشد هزینه ساخت دیتاسنتر در سال ۲۰۲۶

پیش‌ران‌های رشد هزینه ساخت مرکز داده شامل تورم تجهیزات الکتریکال، کمبود نیروی انسانی متخصص، تورم ۵.۵ درصدی سالانه ساخت‌وساز و جهش مصرف انرژی بارهای کاری هوش مصنوعی هستند. تورم ساخت‌وساز تاسیساتی نسبت به سال‌های گذشته روندی صعودی داشته و هزینه‌های تامین تجهیزات کلیدی را تحت تاثیر قرار داده است.

تامین تجهیزات الکترومکانیکال با زمان تحویل طولانی (Lead Time) بین ۱۸ تا ۲۲ ماه، ریسک‌های مالی ناشی از توقف پروژه را افزایش داده است. این فشار زنجیره تامین، مالکان را به سمت خرید کانتینرهای پیش‌ساخته سوق داده است که ریسک زمان را کنترل می‌کنند. افزایش هزینه‌های انرژی و الزامات سخت‌گیرانه محیط زیستی (ESG)، سازمان‌ها را مجبور به استفاده از تجهیزات با راندمان فوق‌العاده بالا کرده است که هزینه CapEx اولیه را به میزان چشمگیری بالا می‌برد.



ساخت دیتاسنتر پیش ساخته



۲. ریزساختار هزینه‌های سرمایه‌ای (CapEx) در مراکز داده کانتینری

۲.۱. سیستم‌های الکتریکی، توزیع قدرت و پایش توان (۴۰ تا ۴۵ درصد CapEx)

سیستم‌های الکتریکی مرکز داده شامل تابلوهای فشار متوسط و ضعیف، دیزل ژنراتورها، سیستم‌های تغذیه بدون وقفه (UPS) و PDUها هستند که ۴۰ تا ۴۵ درصد از کل بودجه سرمایه‌ای احداث را به خود اختصاص می‌دهند. این بخش حیاتی‌ترین رگ حیات زیرساخت کانتینری جهت تضمین پایداری بدون وقفه است.

تجهیزات سیستم توزیع برق در سال ۲۰۲۶ شامل UPSهای ماژولار ترانسفورماتوربیس یا بدون ترانس با راندمان بالای ۹۷ درصد و باتری‌های لیتیوم-یون (LiFePO4) با طول عمر بالا هستند.

این باتری‌ها علاوه بر کاهش وزن کانتینر، تراکم انرژی بالاتری در فوت مربع ارائه می‌دهند. تعبیه دستگاه‌های تحلیلگر توان (Power Analyzer) در تمام سطوح ورودی و خروجی تابلوهای برق، سنجش دقیق کیفیت توان، فاکتور توان (Power Factor) و هارمونیک‌های جریان را میسر می‌سازد. این ابزارها برای جلوگیری از افت کیفیت برق رسانی ضروری هستند.



۲.۲. سیستم‌های سرمایشی پیشرفته و فناوری‌های مایع/غوطه‌وری (۱۵ تا ۲۵ درصد CapEx)

سیستم‌های سرمایشی مرکز داده کانتینری مکانیزم‌های دفع حرارت فشرده شامل سیستم‌های تراکمی In-Row، سرمایش مایع مستقیم روی تراشه (Direct-to-Chip) و سرمایش غوطه‌وری (Immersion Cooling) را برای مدیریت حرارت رک‌های فوق متراکم پوشش می‌دهند.

این بخش ۱۵ تا ۲۵ درصد از بودجه CapEx را تشکیل می‌دهد. سیستم‌های هوایی سنتی (Air Cooling) با هزینه‌ای معادل ۳۰۰ تا ۶۰۰ دلار به ازای هر کیلووات ظرفیت برودتی، توانایی خنک‌کاری رک‌های بالای ۳۰ کیلووات را ندارند.

به همین دلیل، فناوری‌های سرمایش مایع به استاندارد اجباری تبدیل شده‌اند. سرمایش مایع مستقیم روی تراشه با هزینه‌ای بین ۱,۰۰۰ تا ۲,۰۰۰ دلار به ازای هر کیلووات و سرمایش غوطه‌وری تک‌فاز یا دوپوششه با هزینه ۱,۰۰۰ تا ۱,۵۰۰ دلار به ازای هر کیلووات اجرا می‌شوند. این روش‌ها با وجود CapEx بالاتر، مصرف برق بخش سرمایش را تا ۴۰ درصد کاهش می‌دهند.



۲.۳. سازه کانتینری، عایق‌بندی، حفاظت فیزیکی و اطفای حریق (۱۰ تا ۱۵ درصد CapEx)

سازه فیزیکی کانتینر شامل بدنه فولادی تقویت‌شده، عایق‌بندی حرارتی با مقاومت بالا در برابر حریق، سیستم‌های اطفای حریق گاز پایه و لایه‌های امنیتی بیومتریک است که ۱۰ تا ۱۵ درصد هزینه‌های CapEx را شامل می‌شود. بدنه کانتینر باید شاسی مقاوم در برابر لرزش‌های شدید داشته باشد. استفاده از عایق‌های حرارتی نانو و پنل‌های ساندویچی ضد حریق، نفوذ حرارت محیطی را به حداقل می‌رساند.

رنگ‌آمیزی صنعتی با گرید زوایای سخت محیطی، مقاومت سازه را در برابر خوردگی‌های شیمیایی و رطوبتی تضمین می‌کند. سیستم‌های اعلام و اطفای حریق خودکار مبتنی بر گازهای پاک نظیر FK-5-1-12 یا Novec 1230 همراه با لوله‌کشی‌های نمونه‌برداری هوا (VESDA)، ایمنی کامل تجهیزات گران‌قیمت رایانشی را در محیط محصور کانتینر تامین می‌کنند.



۲.۴. آماده‌سازی سایت، اتصال به شبکه برق و راه‌اندازی (Commissioning)

آماده‌سازی سایت و راه‌اندازی مرکز داده کانتینری فرآیندی شامل تسطیح زمین، اجرای فونداسیون بتنی، اخذ انشعاب برق فشار قوی و اجرای تست‌های عملکردی یکپارچه پیش از بهره‌برداری نهایی است. این مراحل حدود ۸ تا ۱۲ درصد از بودجه کل را مصرف می‌کنند. تست‌های عملکردی یکپارچه یا Commissioning که شامل مراحل Level 1 تا Level 5 است، کارکرد صحیح سیستم‌های پشتیبان برق و سرمایش را در شرایط بار کامل حرارتی آزماپژوهی می‌کند.

این فرآیند مانع بروز خطاهای ناشی از عدم هماهنگی تجهیزات در زیر بار واقعی می‌شود. هزینه‌های مربوط به انشعاب برق شبکه شهری و احداث پست‌های ترانسفورماتور اختصاصی در سایت پروژه، متغیرترین بخش بودجه آماده‌سازی را تشکیل داده و وابسته به موقعیت جغرافیایی است.



تجهیزات دیتاسنتر کانتینری



۳. مقایسه جامع فنی و اقتصادی: مرکز داده کانتینری در برابر بنای سنتی

۳.۱. جدول تحلیل مقایسه‌ای بنچمارک‌های فنی و مالی ساخت

انتخاب میان مرکز داده کانتینری ماژولار و احداث ساختمان سنتی نیازمند بررسی دقیق پارامترهای فنی، زمان‌بندی و شاخص‌های مالی است. جدول زیر بنچمارک‌های کلیدی این دو رویکرد را در سال ۲۰۲۶ مقایسه می‌کند:

متریک و پارامتر فنی مرکز داده کانتینری (Modular Container) مرکز داده سنتی (Traditional Stick-Built)
میانگین CapEx به ازای مگاوات (استاندارد) ۸ الی ۱۴ میلیون دلار ۱۰ الی ۱۵ میلیون دلار
میانگین CapEx به ازای مگاوات (AI-Optimized) ۲۰ الی ۳۰ میلیون دلار ۲۵ الی ۴۰ میلیون دلار
زمان تا بهره‌برداری (Time-to-Power) ۶ الی ۱۲ ماه ۱۸ الی ۲۴+ ماه
شاخص راندمان مصرف توان (PUE target) ۱.۱۵ الی ۱.۲۵ (بسیار بهینه) ۱.۳۵ الی ۱.۶۰ (متوسط)
پشتیبانی از تراکم بالا (High Density) فوق‌العاده بالا (امکان یکپارچه‌سازی غوطه‌وری) نیازمند اصلاحات سنگین ساختاری و کف کاذب
انعطاف‌پذیری جابجایی و توسعه قابلیت حمل کامل و افزودن ماژول‌های جدید ثابت و غیرقابل جابجایی فیزیکی

۳.۲. تحلیل شاخص زمان تا بهره‌برداری (Time-to-Power) و ارزش تنزیل‌شده سرمایه

شاخص زمان تا بهره‌برداری (Time-to-Power) مدت‌زمان لازم از شروع فاز طراحی تا برق‌دار شدن و عملیاتی شدن کامل مرکز داده را سنجیده و مستقیم بر نرخ بازگشت سرمایه و درآمد حاصل از ارائه خدمات تأثیر می‌گذارد. در سال ۲۰۲۶، تأخیر در راه‌اندازی یک مرکز داده ۶۰ مگاواتی می‌تواند ماهانه بیش از ۱۴.۲ میلیون دلار عدم نفع مالی یا زیان درآمدی ایجاد کند.

مراکز داده کانتینری با کاهش زمان احداث از ۲۴ ماه به کمتر از ۱۲ ماه، جریان نقدی مثبت را بسیار سریع‌تر آغاز می‌کنند. این موضوع در تحلیل جریان‌های نقدی تنزیل‌شده (DCF) ارزش ارزش حال خالص (NPV) پروژه را به طور چشمگیری افزایش می‌دهد. سرعت بالای استقرار کانتینرها به سازمان‌ها اجازه می‌دهد بلافاصله پس از مواجهه با افزایش بارهای پردازشی، ظرفیت مورد نیاز را عملیاتی کرده و از عقب ماندن در رقابت بازار جلوگیری کنند.



هزینه ساخت دیتاسنتر



۴. تحلیل هزینه‌های عملیاتی (OpEx) و نقش سیستم‌های Smart DCIM

۴.۱. بهینه‌سازی مصرف انرژی و بهبود شاخص PUE با تحلیلگرهای توان

شاخص کارایی مصرف توان (PUE) نسبت کل انرژی ورودی به مرکز داده به انرژی مصرف‌شده توسط تجهیزات پردازشی IT است که هرچه به عدد ۱ نزدیک‌تر باشد، نشان‌دهنده راندمان انرژی بالاتر زیرساخت است. هزینه‌های سالانه برق سرمایش مراکز داده بین ۱.۹ تا ۲.۸ میلیون دلار به ازای هر مگاوات متغیر است.

نصب تحلیلگر توان (Power Analyzer) متصل به شبکه در تمام مدارهای برق کانتینر، داده‌های دقیق ولتاژ، جریان، فاکتور توان و هارمونیک‌ها را ثبت می‌کند. این داده‌ها امکان شناسایی آنی هدررفت‌های الکتریکی و نوسانات غیرمجاز را فراهم می‌سازند.

بهینه‌سازی PUE از ۱.۵ به ۱.۱۵ در یک کانتینر ۱ مگاواتی، سالانه بیش از ۲۰۰,۰۰۰ دلار صرفه‌جویی در OpEx به همراه دارد. این میزان صرفه‌جویی، هزینه نصب تجهیزات پایش دقیق توان را در کمتر از ۶ ماه جبران می‌کند.



۴.۲. سیستم‌های مدیریت هوشمند زیرساخت (Smart DCIM) در کاهش هزینه‌های نگهداری

سیستم مدیریت هوشمند زیرساخت مرکز داده (Smart DCIM) پلتفرمی نرم‌افزاری و سخت‌افزاری برای پایش آنلاین، نگهداری پیش‌بینانه و بهینه‌سازی خودکار منابع الکتریکی و مکانیکی دیتاسنتر است. این سامانه با تحلیل داده‌های سنسورهای حرارتی و الکتریکی، از توقف‌های ناگهانی جلوگیری می‌کند.

اجرای Smart DCIM نیاز به حضور فیزیکی دائم نیروهای متخصص در سایت کانتینر را برطرف کرده و هزینه‌های عملیاتی نیروی انسانی را که از متغیرترین بخش‌های OpEx است، به شدت کاهش می‌دهد.

سیستم به صورت هوشمند الگوی خطاهای تجهیزات را شناسایی می‌کند. مدیریت ظرفیت اتوماتیک، نگهداری پیش‌بینانه (Predictive Maintenance) باتری‌ها و UPSها و کنترل هوشمند دور فن‌های سرمایشی، طول عمر مفید تجهیزات گران‌قیمت داخل کانتینر را تا ۳۰ درصد افزایش می‌دهد.



۴.۳. نقش استانداردها و سطح اتکاپذیری (Uptime Tiers) در هزینه‌های جاری

سطوح اتکاپذیری موسسه آپتایم (Tiers I-IV) استانداردی بین‌المللی برای تعیین میزان تاب‌آوری، مسیرهای توزیع مجزا و نرخ پایداری عملیاتی زیرساخت مرکز داده محسوب می‌شوند. ساختار Tier III با امکان تعمیرات بدون قطعی (Concurrent Maintainability) و Tier IV با تحمل کامل خطا (Fault Tolerance)، هزینه‌های ساخت و نگهداری متفاوتی دارند.

طراحی مرکز داده کانتینری بر اساس استاندارد موسسه آپتایم (Uptime Institute) نیازمند تعبیه مسیرهای برق و سرمایش کاملاً مجزا (2N یا N+1) است. هزینه تجهیزات الکتریکی در سطح Tier IV تا ۴۰ درصد نسبت به استاندارد Tier II بالاتر است.

با این حال، کاهش زمان خرابی (Downtime) به کمتر از ۲۶ دقیقه در سال در سطح Tier IV، از زیان‌های میلیونی ناشی از قطعی ناگهانی سرویس‌های حیاتی جلوگیری می‌کند. انتخاب سطح اتکاپذیری مناسب باید بر اساس تحلیل ریسک صورت گیرد.



برق و رک شبکه

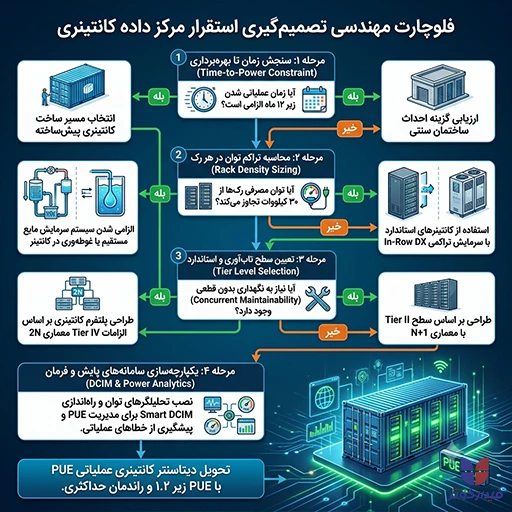

۵. الزامات زیرساختی هوش مصنوعی (AI-Native) و نقشه راه استقرار فیدارکوثر

۵.۱. مدیریت بارهای کاری با تراکم بالا (High-Density Racks) و چالش‌های حرارتی

رک‌های فوق متراکم هوش مصنوعی به کابینت‌های پردازشی با توان مصرفی بیش از ۳۰ تا ۱۰۰ کیلووات اطلاق می‌شود که نیازمند معماری‌های پیشرفته سرمایش مایع و توزیع قدرت فشار قوی هستند. پردازنده‌های گرافیکی جدید حرارت فوق‌العاده متراکم تولید می‌کنند که خنک‌کاری هوایی از دفع آن عاجز است. تجهیز کانتینرها به رک‌های سرور سنگین با شینه‌های مجزای برق و اتصالات خنک‌کاری مایع، از ارکان اصلی دیتاسنترهای AI-Native سال ۲۰۲۶ است.

برای دستیابی به بهترین راندمان، برای مشاوره تخصصی و برآورد دقیق CapEx پروژه‌های خود، به صفحه خدمات طراحی دیتاسنتر فیدارکوثر مراجعه فرمایید. سازه کانتینری باید قدرت تحمل وزن سنگین مایعات خنک‌کننده، بلاک‌های مسی روی پردازنده‌ها و رک‌های پر شده از سرورهای پردازش موازی را داشته باشد.



۵.2. راهکارهای بومی و بستر اختصاصی فیدارکوثر در طراحی و ساخت مرکز داده کانتینری

شرکت فیدارکوثر به عنوان مجموعه پیشرو در ارائه راهکارهای زیرساخت مرکز داده، طیف کاملی از خدمات مهندسی، طراحی و تولید کانتینرهای ماژولار را ارائه می‌دهد. این شرکت با بومی‌سازی فناوری‌های روز جهانی، کانتینرهای رایانشی را با قابلیت پشتیبانی از بارهای کاری سنگین هوش مصنوعی عرضه می‌کند.

تامین رک‌های سرور فوق متراکم، یکپارچه‌سازی سیستم‌های Smart DCIM و ارائه تحلیلگرهای توان با دقت بالا از ویژگی‌های بارز راهکارهای فیدارکوثر است. تیم مهندسی فیدارکوثر با اتکا به دانش بومی و استانداردهای بین‌المللی، تمامی مراحل پروژه از طراحی مفهوم تا تست‌های FAT و راه‌اندازی نهایی را در کوتاه‌ترین زمان ممکن اجرا می‌نماید.



استقرار مرکز داده کانتینری



۶. سوالات متداول (FAQ)

  • میانگین هزینه ساخت هر مگاوات مرکز داده کانتینری در سال ۲۰۲۶ چقدر است؟
    • هزینه احداث هر مگاوات مرکز داده کانتینری استاندارد بین ۸ تا ۱۴ میلیون دلار است. این رقم برای مراکز داده بهینه‌شده برای هوش مصنوعی با سرمایش مایع به ۲۰ تا ۳۰ میلیون دلار به ازای هر مگاوات می‌رسد.
  • مدت‌زمان ساخت و استقرار مرکز داده کانتینری در مقایسه با بنای سنتی چقدر است؟
    • کانتینرهای ماژولار در مدت ۶ تا ۱۲ ماه کاملاً ساخته، تست و عملیاتی می‌شوند. این زمان در مقایسه با ساخت‌وساز سنتی که ۱۸ تا ۲۴ ماه به طول می‌انجامد، حداقل ۵۰ درصد سریع‌تر است.
  • استفاده از سیستم Smart DCIM و تحلیلگر توان چه تاثیری بر هزینه‌های عملیاتی (OpEx) دارد؟
    • این تجهیزات با پایش دقیق مصرف برق و کنترل هوشمند سرمایش، شاخص PUE را به زیر ۱.۲ کاهش می‌دهند. این امر هزینه‌های سالانه برق و نگهداری را تا ۳۰ درصد کاهش داده و از خرابی‌های پرهزینه جلوگیری می‌کند.
  • آیا امکان پیاده‌سازی استانداردهای Tier III و Tier IV در مرکز داده کانتینری وجود دارد؟
    • بله، کانتینرهای ماژولار با تعبیه مسیرهای برق و سرمایش کاملاً مستقل و تجهیزات پشتیبان 2N، طبق ضوابط موسسه آپتایم طراحی می‌شوند. این سازه‌ها تمام الزامات رسمی سطوح Tier III و Tier IV را برآورده می‌سازند.



۷. نتیجه‌گیری

طراحی و ساخت مراکز داده در سال ۲۰۲۶ تحت تأثیر شدید بارهای کاری هوش مصنوعی و لزوم کاهش زمان تا بهره‌برداری قرار گرفته است. مرکز داده کانتینری به عنوان یک راهکار پیشرو، امکان کنترل دقیق هزینه‌های سرمایه‌ای (CapEx)، کاهش هزینه‌های عملیاتی (OpEx) و دستیابی به بالاترین راندمان انرژی را فراهم می‌سازد.

اتخاذ رویکرد ماژولار، دقیق‌ترین مسیر برای توسعه زیرساخت‌های رایانشی تاب‌آور در عصر جدید فناوری است. مدیران ارشد IT، مشاوران زیرساخت و سرمایه‌گذاران محترم می‌توانند برای بهینه‌سازی، ارتقا یا احداث مراکز داده کانتینری خود از مشاوره تخصصی و راهکارهای جامع فیدارکوثر استفاده نمایند

متخصصان فیدارکوثر آماده ارائه تحلیل‌های فنی دقیق و طراحی برنامه‌های اختصاصی متناسب با نیازهای پروژه شما هستند.جهت تعیین وقت مشاوره مهندسی و بررسی هزینه‌های پروژه خود، با کارشناسان فیدارکوثر ارتباط برقرار نمایید.
